В Кирове в 2026 году запланирована реконструкция 14 участков тепловых сетей.
Все они нанесены на специальную карту, с которой любой может ознакомиться здесь. Почему выбрали именно их и как проходит реконструкция теплосетей – объясняет директор Кировского филиала «Т Плюс» Сергей Береснев.

Как определяются участки под реконструкцию?
Приоритетность в выборе участков тепловых сетей в реконструкцию определяется комплексно по нескольким критериям:
- для экспертизы промышленной безопасности «Т Плюс» заключает договор со специализированной организацией, которая проводит оценку состояния трубопроводов и строительных конструкций;
- специалисты тепловых сетей оценивают состояние трубопроводов на основании статистики повреждаемости на километр трубопроводов и количества отключаемых для ремонта потребителей;
- в трубопроводы диаметром от 500 мм и более запускают роботизированный комплекс, который с помощью магнитно-резонансной и ультразвуковой диагностики собирает информацию о выявленных аномалиях – утонении стенок труб, внутренних очагах коррозии.
На основании этих данных и принимается решение о включении того или иного участка теплосети в программу техперевооружения и реконструкции на следующий год.
Участки под реконструкцию определены. Что дальше?
Специализированная проектная организация выбирается на основании конкурса. Затем она заключает договор с «Т Плюс». По этому договору организация разрабатывает проектную документацию. В документации определяются три ключевых момента:
- объёмы строительно-монтажных работ;
- необходимые материалы;
- нормативные сроки производства работ.
Проект готов. Как определяется подрядчик для реконструкции?
По закону 223-ФЗ проводятся открытые торги на электронной площадке. Цель торгов – выбрать подрядчиков для работ на теплосетях. Участвовать могут любые компании, у которых есть нужные разрешения и допуски. Побеждает та, которая предложит самую низкую цену и у кого больше опыта на подобных объектах.

Кто определяет сроки проведения реконструкции?

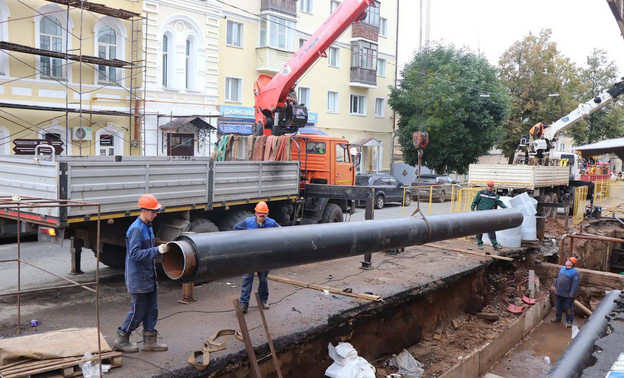

Определённые в результате торгов подрядные организации в межотопительный период проводят строительно-монтажные работы. Как было сказано выше, продолжительность работ описана в проектной документации.
Сами работы начинаются не сразу. Сначала подрядчик разрабатывает «Проект организации дорожного движения». Затем он согласует этот проект с ГИБДД. На основании согласованного проекта подрядчик получает постановление от администрации города. Также ему выдают ордер – разрешение на начало земляных работ. И только после этого можно приступать к работам.
Какие материалы используются при реконструкции теплосетей сегодня?

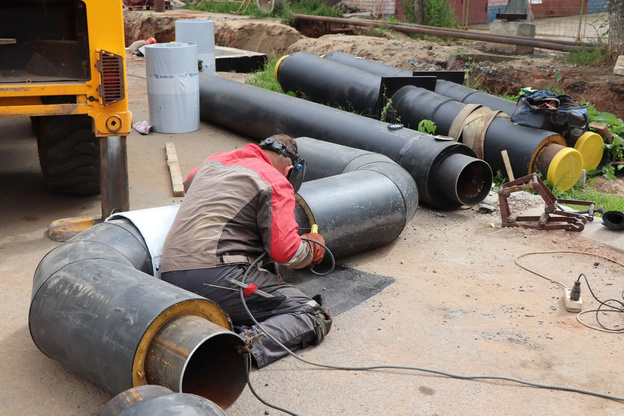

При реконструкции тепловых сетей в Кирове применяют современные материалы. Это, например, предызолированные стальные трубы, а также трубы из сшитого или термостойкого полиэтилена. Но полиэтиленовые трубы можно класть только на «низких параметрах», то есть на участках от центральных тепловых пунктов до домов.
В морозные зимы с ТЭЦ подаётся вода температурой до 130 градусов. При такой температуре полиэтиленовые трубы не выдержат.

На период реконструкции жители остаются без горячей воды?
Это не так. Последние четыре года «Т Плюс» в Кирове закладывает в техзадание подрядчику обязательство проложить временные трубопроводы. Это дополнительные издержки и работы, но они необходимы, чтобы кировчане могли пользоваться горячей водой, пока меняют тепловые сети. За исключением периодов диагностики – гидравлических испытаний – и для переврезки временных трубопроводов. В это время горячее водоснабжение отключают.

Как проводится благоустройство после работ?

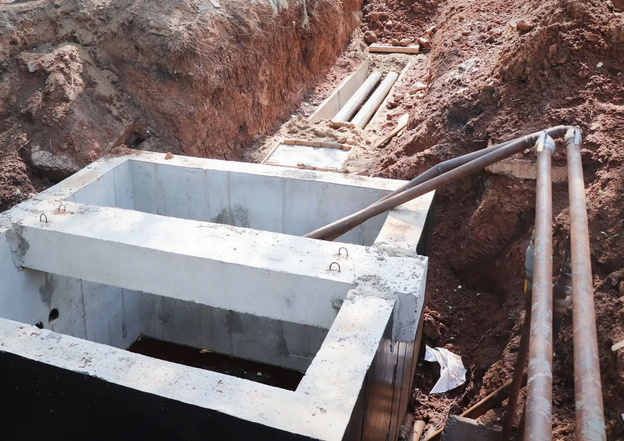

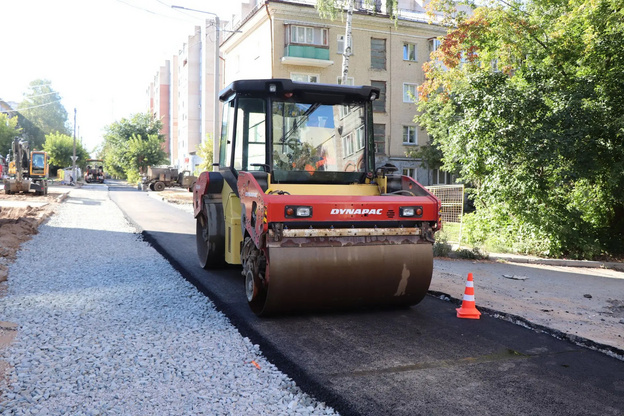

Каждый проект реконструкции включает восстановление благоустройства. Этим занимается подрядная организация. Восстановление происходит в границах того участка, где реконструировали теплосети. Что именно восстанавливают: укладывают дорожное полотно, делают тротуары и формируют газоны. Эти работы начинаются сразу же, как закончен монтаж новой теплотрассы.


Как контролируются процессы реконструкции?
– Все материалы и оборудование проходят входной контроль «Т Плюс». Так как нам в будущем эксплуатировать эти теплосети, мы очень требовательны к качеству материалов и закупаем их непосредственно у заводов-изготовителей. Трубы больших диаметров – номерные, имеют уникальный код. Это дополнительная гарантия поставщика на поставляемую продукцию. Сами работы на теплосетях также контролируются нашими специалистами – от прочности и марки бетона, используемого для заливки тепловых камер и неподвижных опор, до качества сварочных швов и изоляции, – отмечает Сергей Береснев.
За реконструкцией следят несколько сторон. Это управление капитального строительства, а также специалисты администрации города, депутаты Кировской городской думы и общественные организации. Кроме того, о качестве благоустройства сообщают сами жители Кирова. Они видят, как подрядчик провёл работы после ремонта. Если жители находят недостатки, «Т Плюс» обязывает подрядчика их устранить.
